Энергомост в Крым - это комплекс из нескольких энергетических объектов, призванных обеспечить связь энергетической системы полуострова с единой энергосистемой России.

Строительство ведется в рамках федеральной целевой программы "Социально-экономическое развитие Республики Крым и г. Севастополя до 2020 года". По окончании работ Крымский федеральный округ будет полностью независим от поставок электроэнергии с Украины.

Энергозависимость Крыма

После воссоединения Крыма с Россией в 2014 году полуостров продолжал импортировать большую часть необходимой электроэнергии с Украины. По сведениям вице-премьера правительства Крыма Михаила Шеремета, максимальная потребность Крыма в электроэнергии - 1 200 МВт в сутки. Около 30% от необходимой мощности покрывает собственная генерация тепловых, солнечных и ветряных электростанций полуострова. Оставшиеся 70% - до 900 МВт в сутки - поставлялось по линиям электропередач (ЛЭП) с Украины.

Проект

Проект энергомоста включает строительство нескольких линий электропередач, которые должны связать Ростовскую АЭС с основными районами Крыма. В частности, будут построены четыре высоковольтные линии в Крыму и две ЛЭП в Ростовской области и Краснодарском крае (Ростовская - Андреевская - Вышестеблиевская и Вышестеблиевская - Кафа).

Общая длина построенных ЛЭП составит 1 149,4 км. Один из участков энергосистемы представляет собой подводный кабельный переход по дну Керченского пролива, состоящий из четырех линий протяженностью 13,5 км каждая. Также предусмотрено возведение двух электроподстанций в Крыму и реконструкция одной - на Таманском полуострове.

Согласно распоряжению правительства РФ, первая очередь энергомоста мощностью до 400 МВт должна быть запущена до 25 декабря 2015 года. Она должна покрыть порядка 70-80% потребности полуострова в электроэнергии. В 2015 году на проект уже выделено 9,5 млрд руб. из запланированных 14 млрд руб. Вторую очередь строительства планируется завершить летом 2016 года, что позволит полностью обеспечить Крымский федеральный округ электроэнергией из РФ.

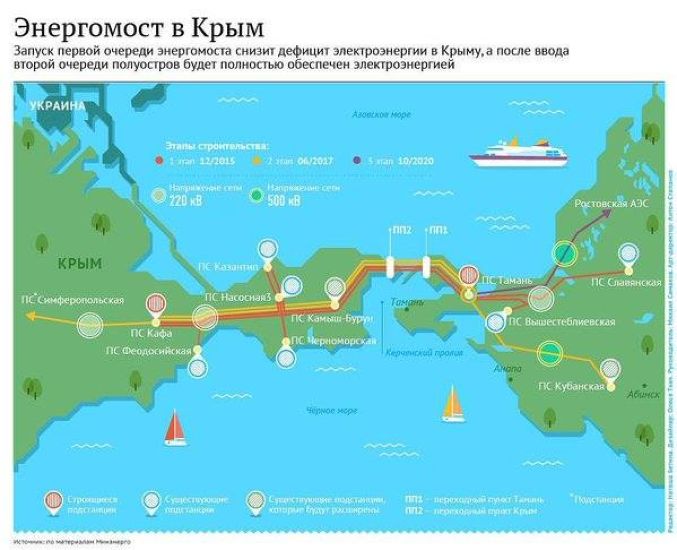

Общая стоимость строительства составляет 47,3 млрд руб. Окончательная реализация проекта (она будет включать в себя, в том числе, строительство новых электростанций) предусмотрена к 25 декабря 2020 года.12342702 539172012917012 7473974476202049758 n energomost

Строительство

В июле 2015 г. Министерство энергетики РФ заключило договор по строительству энергомоста в Крым. Заказчиком работ выступает Российское энергетическое агентство Минэнерго РФ, главным подрядчиком - публичное акционерное общество "Центр инжиниринга и управления строительством единой энергетической системы" (дочерняя компания Федеральной сетевой компании, ФСК ЕЭС). Строительные работы ведет санкт-петербургская фирма "Рубеж-строй".

В марте 2015 года с китайской компанией "Цзянсу Хентун Пауэр Систем" был подписан контракт на изготовление и поставку подводного высоковольтного кабеля 220 кВ общей суммой 4,96 млрд руб.

11 октября 2015 года китайское судно-кабелеукладчик "Цзянь Цзи 3001" прибыло в Керчь из Шанхая, 18 октября была начата укладка энергокабеля по дну Керченского пролива.

В июне 2015 года на побережье Крыма и Тамани началось строительство терминала для выхода кабельных линий энергомоста - под землей методом горизонтально- направленного бурения был сделан тоннель, где протянуты металлопластиковые трубы.

В настоящее время в районе Керчи и на Таманском полуострове ведутся работы по монтажу высоковольтных линий Тамань-Камыш-Бурун и Тамань-Кафа, также строится подстанция "Кафа" в районе Феодосии. Работы планируется завершить к декабрю 2015 года.

4142117 energomost
